Aktualne informacje z realizacji projektu pn. „Gospodarka cyrkulacyjna w oczyszczalni ścieków wraz z rozbudową sieci wodno-kanalizacyjnej w aglomeracji Słupsk”strzalkaStrona główna

Aktualne informacje z realizacji projektu pn. „Gospodarka cyrkulacyjna w oczyszczalni ścieków wraz z rozbudową sieci wodno-kanalizacyjnej w aglomeracji Słupsk”

12.10.2018

Projekt realizowany przez „Wodociągi Słupsk: Sp. z o.o. jako Beneficjenta oraz przez Podmiot upoważniony do ponoszenia wydatków – Gminę Słupsk na podstawie podpisanego porozumienia.

Rozpoznanie problemów gospodarki wodno – ściekowej na terenie objętym realizowanym projektem pozwoliło określić zakres niezbędnych działań w celu usunięcia obecnych niedoborów. Przedsięwzięcie ukierunkowane jest na poprawę jakości i efektywności świadczenia usług w zakresie gospodarki wodno-ściekowej w aglomeracji i sprowadza się głównie do wykonania inwestycji polegających m. in. na:

  • rozbudowie oczyszczalni ścieków,
  • budowie i przebudowie sieci kanalizacji sanitarnej,
  • budowie i przebudowie sieci wodociągowych

Wg stanu na dzień 30.09.2018r.realizacja przedsięwzięcia przedstawia się następująco:

1/ w ramach rozbudowy oczyszczalni ścieków:

a/ zakończono budowę placów składowych magazynów kompostu, obejmujące optymalizację procesu technologicznego kompostowania osadów ściekowych oraz wykonanie instalacji dezodoryzacji zewnętrznych pierścieni odpływowych osadników wstępnych;

b/ w uzupełnieniu wyposażenia technicznego zakupiono koparko-ładowarkę na kompostownie.

c/ trwa opracowywanie dokumentacji projektowej i złożono wniosek o pozwolenie na budowę dla zadania polegającego na budowie instalacji suchej fermentacji perkolacyjnej, którego realizacja planowana jest do 27.12.2019r.

d/ w dniu 07.09.2018r. wyłoniono wykonawcę na wymianę zgarniaczy osadników wstępnych i wtórnych, z którym planowane jest podpisanie umowy w dniu 11.10.2018r., natomiast realizacja zadania planowana jest do 11.05.2019r.

e/ w dniu 14.09.2018r. kolejny raz ogłoszono postępowanie na modernizację węzła odwodnienia osadu poprzez wymianę wirówki, planowany termin składania ofert do 29.10.2018r.

2/ w ramach budowy i przebudowy sieci kanalizacji sanitarnej:

a/ Beneficjent zakończył budowę/przebudowę sieci kanalizacyjnej w rejonie następujących ulic: Portowej, Spacerowej, Kaszubskiej i Łotewskiej, Legionów Polskich oraz budowę stacji dezodoryzacji sieci kanalizacyjnej w ul.3-go Maja w Słupsku. Ponadto zakończono budowę komór połączeniowych i kanalizacji ciśnieniowej w Kobylnicy.

b/ trwają prace przy budowie kanalizacji sanitarnej w ul. 3 Maja w Słupsku.

c/ Uzupełnieniem tych działań jest zakup i dostawa małego samochodu specjalnego do czyszczenia sieci kanalizacyjnej, którego realizacja jest w trakcie. W dniu 31.07.2018r. Beneficjent podpisał umowę z dostawcą pojazdu, planowany termin dostawy 18.12.2018r.

d/ Gmina Słupsk jako Podmiot upoważniony do ponoszenia wydatków w projekcie zakończyła prace związane z przebudową sieci kanalizacyjnej w miejscowości Strzelino. W dalszym ciągu natomiast realizowana jest przebudowa sieci kanalizacyjnej w Kusowie oraz przebudowa przepompowni ścieków w  miejscowościach: Wielichowo, Strzelinko, Gać, Krępa Słupska, Gałęzinowo, Swołowo  i Głobino.

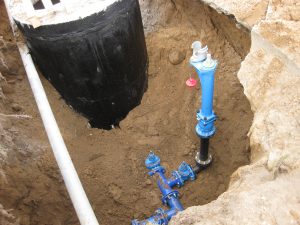

3/ W ramach budowy i przebudowy sieci wodociągowej:

a/ Beneficjent zakończył budowę/przebudowę sieci wodociągowej w rejonie słupskich ulic: Banacha-Niemena, Kaszubskiej przy pasie drogowym ul. Miejskiej w Siemianicach, Spacerowej, Dembińskiego, Chłopickiego, Braci Gierymskich, Jagiełły i Łukasiewicza, Poznańskiej, Szczecińskiej, Koszalińskiej, Olchowej i Cisowej, Parkowej, Jodłowej i Jałowcowej, Lawendowej i Klonowej

b/ Uzupełnieniem tych działań jest dokonany zakup tabletów współpracujących z posiadanym przez Spółkę system GIS do obsługi i eksploatacji sieci wodociągowej.

c/ W Gminie Słupsk w ramach projektu przebudowano system wodociągowy  zasilający w miejscowości Strzelino oraz wykonano sieć wodociągową z miejscowości Wrzeście do miejscowości Wiklino.

Wg stanu na 30.09.2018r z 40 zadań na roboty budowlane i dostawy w projekcie zrealizowano w całości 26 zadań, obecnie trwa realizacja 9 przedsięwzięć, natomiast  do wykonania pozostają jeszcze 4 zadania na roboty budowlane oraz 1 zadanie na dostawy. Zaawansowanie finansowe projektu na koniec III kw. 2018r. kształtuje się na poziomie co 25%.

Planowany termin zakończenia całego projektu: 31.12.2021r.
